廣東省第二人民醫院智慧病區改造項目于2020年12月22入場現場工勘,2021年4月30項目完工,曆時四個多月。
據了解,智慧病區改造項目以華爲雲爲基礎,涵蓋物聯網、大數據、視頻、融合通信、時空信息服務、人工智能等多種技術,旨在将廣東省第二人民醫院打造成全國首家全場景智能醫院、新基建時代可持續發展的全場景智能醫院,實現現有應用的全面數字化,實現“華南一流、國内知名的現代化高水平醫院”的發展願景。正是在這一願景規劃的指引下,深圳訊方與華爲攜手共助廣東省第二人民醫院智慧病區進行改造項目啓動,爲預計在未來4-5年逐步完成的一體化平台構建、業務全數字化、全場景智能化三個階段的建設任務做好鋪墊。
在項目交付周期中,訊方交付團隊秉持“向客戶提供高質量的服務和解決方案,持續改進讓客戶體驗到我們的專業服務,緻力于爲每個客戶創造價值”的理念,最終克服了場地資源有限、模塊核心制約、新冠疫情挑戰、峰會保障時間緊任務重等難題:
困難一:場地資源有限
由于項目交付局點空間資源有限,爲有效利用現有資源,在2020年12月22日開始通過現場工勘、計劃制定,技術交底等多項建設方案,于2021年1月7日順利完成倉庫騰空、物料轉移、隔間拆除等前期工作,在短短的半個月内完成了機房雛形改造,爲項目加快了交付進程,爲後續平台的搭建争取了更多的時間;
困難二:模塊核心制約

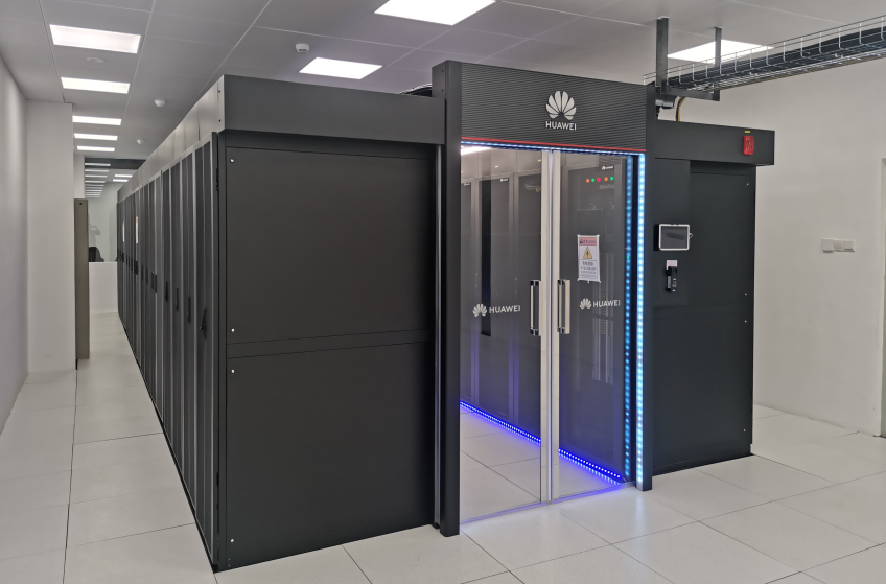

數據中心的微模塊機房作爲基礎設施建設的一部分,在該項目中尤爲重要。因爲網絡、IT、機器視覺等設備安裝和功能調試,都需在機房建設完成後才能進行,所以,如果機房建設延誤,将會直接導緻整個項目的延誤。爲此項目組加大資源投入,同時爲确保多工序并行交付的安全,工前工後通過組織安全技術交底及安全檢查,及時建立了風險預警和預防措施;
困難三:新冠疫情挑戰
在當前新冠病毒肆虐的背景下,廣東省第二人民醫院作爲廣東省級新型冠狀病毒肺炎定點救治醫院,機房又位于院區門診樓内,屬于人群密集,病患較多的公共場所,因此機房的改造工作對交付人員造成了一定的心理壓力。鑒于此,訊方交付團隊在充分認識疫情防控的嚴峻複雜形勢下,通過展開溝通交流、心理疏導,認真落實個人管理責任,嚴格遵守醫院疫情防控各項規定,依次有序開展工作,直至項目交付完成;
困難四:峰會保障 時間緊,任務重
2021年3月1日,是廣東省第二人民醫院全場景智能戰略發布會暨華爲醫院智能體峰會”召開的日子,爲了保質保量配合完成發布,項目組在改造項目時間緊、任務重的情況下,依然安排人手加緊輸出峰會保障預案,經過多輪測試,最終保障了全場景智能醫院峰會的順利舉辦,也爲加快醫療行業數字化轉型、探索新基建時代智慧醫院建設竭誠盡智。
最終,經過120多天的努力,智慧病區改造項目在5月成功上線!感謝訊方交付團隊的每一位成員們,是大家的不懈努力才得以讓項目圓滿落地,同時也要感謝華爲及廣東省第二人民醫院的信任讓團隊獲得了此次寶貴的實踐機會,未來,訊方交付團隊将總結經驗,不斷進步創新,争取在接下來的智慧平台優化保障工作中提供更多高質量、創價值的服務。
